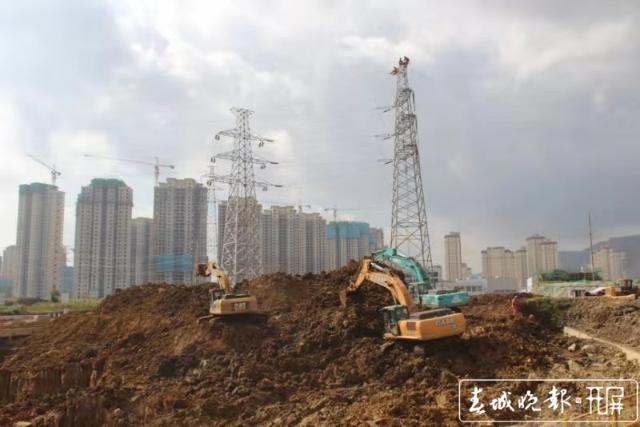

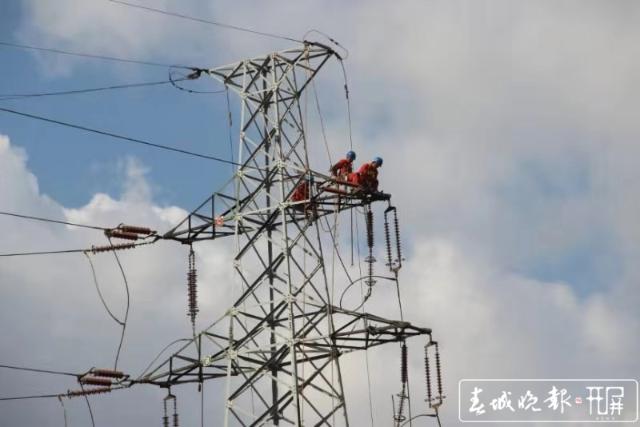

10月20日,记者从中铁八局昆明地铁4号线项目部获悉,昆明地铁4号线大漾田车辆段高压线迁改110kV车吉沙Ⅱ回线、110kV普赤富线、110kV车吉沙Ⅰ回线及35kV富民线完成拆除工作,为综合楼施工打开了全部局面,更是打开了制约项目部工期的关键症结。
据悉,大漾田车辆段高压线迁改将架空线改为入地管廊埋设,管廊施工总长2.7km。中铁八局昆明公司项目部自2018年11月份启动高压线迁改以来,成立以项目书记为组长的高压线迁改领导小组,过程中亲力亲为,一直跟踪落实,积极主动牵头协调省委机关农场、省农业农村厅、弱电通信单位及交警等相关单位,解决高压线管廊建设过程中遇到的困难,确保高压线迁改工作的按期顺利开展,为大漾田车辆段综合楼施工打下坚实基础。
目前,大漾田施工现场还有物资总库、洗车机库及控制室、部分综合维修车间等房建施工受35KV平波Ⅰ、Ⅱ回高压线的影响,根据迁改计划,本条高压线计划于11月10日前完成停电割接工作。
本次高压线迁改工作取得了实质性进展,对项目部整体工期目标起到了积极推动作用。下步项目部将优化施工方案,精心组织、科学管理,安全、优质、高效地完成昆明地铁4号线大漾田车辆段建设任务,为昆明市民交上一份满意的答卷。
