白鹤滩水电站又一台百万千瓦机组成功并网
2021-07-11 20:56:54      来源:云报客户端

7月10日,由中国能建葛洲坝机电公司承担安装与调试施工的白鹤滩水电站右岸15号机组成功实现同期并网,进入并网调试阶段。这是白鹤滩水电站首批百万千瓦机组投产发电后13天内,又一台即将投产发电的百万千瓦机组。

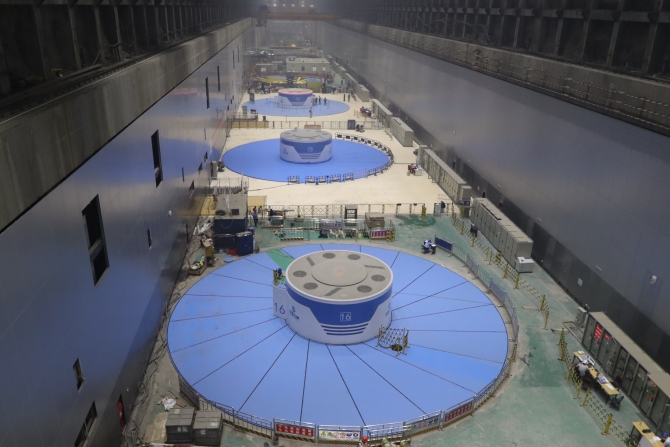

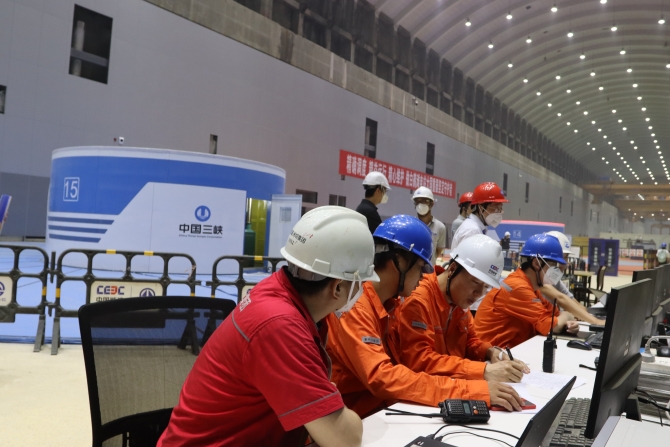

15号机组于2019年12月开始本体安装,11月28日转子吊装就位,2021年3月15日总装完成,同年5月1日无水调试完成,5月15日一次启动成功进入有水调试。该机组在当前水头的最大出力850MW工况下,机组温度、振动、摆度等关键运行指标均正常平稳,其中,机组摆度均小于0.1毫米,创造了百万千瓦机组历史最优记录。15号机组为白鹤滩水电站首批百万千瓦水电机组6月28日正式投产发电后,第一台成功并网机组。机组并网进行一系列负荷试验后,将正式投产发电。

白鹤滩水电站是实施“西电东送”的国家重大工程,是当今世界在建规模最大、技术难度最高的水电工程。全球单机容量最大功率百万千瓦水轮发电机组,实现了我国高端装备制造的重大突破,是世界水电行业的“珠穆朗玛峰”。电站装机总容量1600万千瓦,左右两岸分别安装8台100万千瓦水电机组。其中,右岸电站的8台百万千瓦机组均由中国能建葛洲坝机电公司承担安装与调试施工,哈电电机研制。

白鹤滩水电站预计2022年7月实现全部机组并网发电。届时,电站年发电量624亿千瓦时,每年可节约标准煤约1968万吨相当于16个大型煤矿全年的生产量,可以减少排放二氧化碳5160万吨。该电站由中国三峡集团建设管理。(云报客户端 记者李继洪 通讯员张冬梅

编辑: 李丽朱 责任编辑: 徐婷
