1月9日,白鹤滩水电站大坝13个坝段浇筑到顶,截至1月12日,混凝土浇筑量达773.3万方,累计浇筑2114余仓混凝土。
据了解,白鹤滩大坝主体混凝土浇筑总方量达800万立方米,共分为31个坝段,2021年开年,这一300米级混凝土特高双曲拱坝向着全线到顶发起冲刺,为世界在建最大水电工程“七一”首批机组投产发电奠定坚实基础。

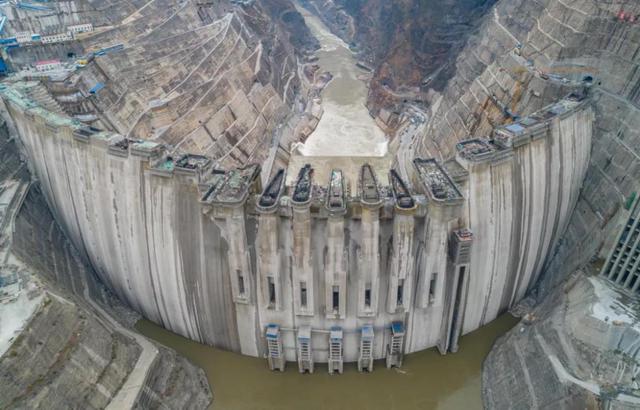

白鹤滩水电站大坝航拍图 摄影:谢雷
大坝是水电站枢纽工程的核心建筑物,承担着挡水与泄洪的重要任务,白鹤滩水电站大坝为300米级混凝土特高双曲拱坝最大坝高289米,坝顶弧长709米,坝身布置有6个导流底孔,7个泄洪深孔和6个泄洪表孔结构复杂。

白鹤滩大坝浇筑过程 动图制作:黄克瑶
据金沙江水文气象中心数据显示,2020年白鹤滩水电站坝区,7级以上大风天气达251天占全年比重70.5%,2021年1月第1周全为7级以上大风天气,白鹤滩水电站所在地的气候条件为大坝混凝土浇筑带来诸多挑战。

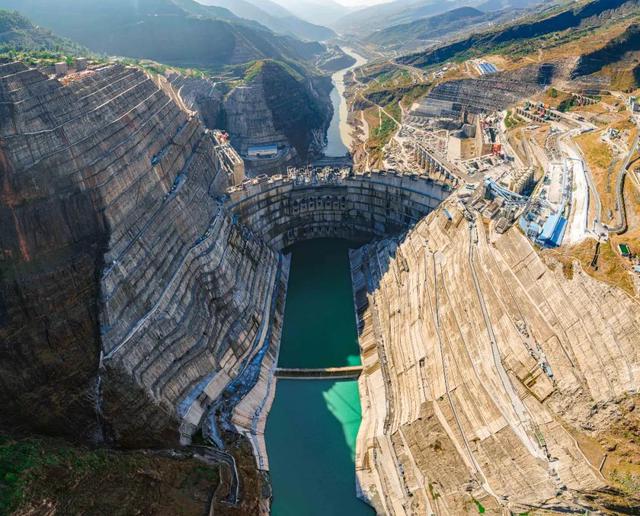

白鹤滩水电站大坝混凝土浇筑中 摄影:赵洋
“大风影响主要在两个方面,一是缆机设备的安全运行,二是混凝土保湿。”白鹤滩工程建设部大坝项目部主任郭增光表示,“我们有大风天气缆机运行的针对性措施,保证缆机安全运行间距,同时在混凝土保湿技术上实现创新突破,防止混凝土开裂。此外,项目部员工从大坝开浇至今,昼夜连续不间断轮流现场值班,保障混凝土浇筑的正常进度和施工质量。”
除气候外,白鹤滩水电站大坝攻克了多项世界性技术难题,300米级特高混凝土拱坝抗震参数世界第一,填补了复杂地质条件下建造特高拱坝的多项技术空白。
300米级特高拱坝全坝使用低热水泥混凝土、闸门门槽一期直埋高精度施工创新技术运用、双平台七台缆机安全高效运行等在行业内均属首次,建立智能建造信息管理平台,实现建设运行全周期的精细化管控,白鹤滩水电站大坝成为有史以来最“聪明”的大坝。
白鹤滩水电站大坝航拍 摄影:陈华钧
据悉,白鹤滩水电站大坝自开浇以来没有出现一条温度裂缝,各项指标均满足三峡集团提出的“精品工程”标准,2019年大坝取出25.7米混凝土长芯混凝土芯样光滑密实,骨料分布均匀、气泡少,提交了一份高质量混凝施工“成绩单”。
目前,白鹤滩水电站大坝春节期间不间断施工计划和保障措施已经明确,下一步重点关注表孔7个坝段等关键部位的施工,预计今年5月实现大坝全线浇筑到顶。

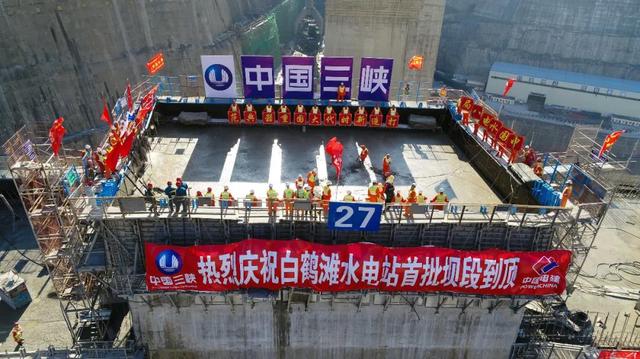

2020年11月26日,白鹤滩水电站大坝首批坝段浇筑到顶
白鹤滩水电站单机容量位居世界第一
白鹤滩水电站是全球在建最大的水电工程,装机总容量1600万千瓦,左右岸地下厂房内分别布置8台具有完全自主知识产权的单机容量100万千瓦水轮发电机组,单机容量位居世界第一。
白鹤滩水电站是实施国家“西电东送”战略,优化能源结构的重要骨干工程,也是引领全球水电行业发展的标志性工程,对增加清洁能源供给,优化能源结构,构建长江防洪体系,促投资、稳增长、巩固脱贫攻坚成果等具有十分重大的意义。
电站的建设将为推动云南省绿色能源高质量发展,打造世界一流“绿色能源牌”,助力云南建设全国绿色能源示范省,实现能源低碳转型,保障能源安全,促进经济社会高质量发展注入强劲动力。(来源:昭通市委宣传部、云南发布、人民日报、云南日报)
