12月21日14时30分,青南换流站交直流人工短路试验顺利完成,此举标志着±800千伏青豫特高压直流工程高端投运后能够抵御系统接地故障,验证了世界首条以输送新能源为主的能源大通道在±800千伏电压等级下,将来自青海的清洁能源源源不断地送往河南负荷中心。
12月21日,试验人员正在开展750千伏青塔Ⅱ线青南换流站侧人工短路试验。何炳勋 摄
随着青海省内光伏、风电等新能源迅猛发展和青豫直流投运后“源—网—荷”核心设备“电力电子化”变革,青海电网已形成“高比例可再生能源”和“高比例电力电子设备”的“双高”型区域电网。同时,由于青豫直流近区缺乏常规能源作为支撑,风、光等可再生能源机组的低惯性、弱致稳性、弱抗扰动性及出力随机性降低了电网的抗扰动能力和调节能力,对电力系统稳定性产生极大的影响。因此国家电网公司未雨绸缪,在±800千伏青南换流站高端完成调试前,投入4台300兆乏的调相机作为强有力的“稳定器”,为送端换流站提供动态无功支撑;同时积极探索近区新能源场站的控制参数改造工作,提升新能源场站的故障穿越能力。
“此次人工短路试验就是一次青豫直流在±800千伏电压等级下运行的故障扰动演习试验,验证±800千伏青豫直流高端投运后,青海电网交直流系统的抗扰动能力。试验的成功表明青豫直流高端投运前完成的提高电网输送能力的调相机工程和大规模新能源参数关键性能改造工程卓有成效,同时也为国家电网公司分析青豫直流近区新能源场站的运行特性提供了重要的数据支撑。”国网青海电科院现场试验负责人宋锐表示。

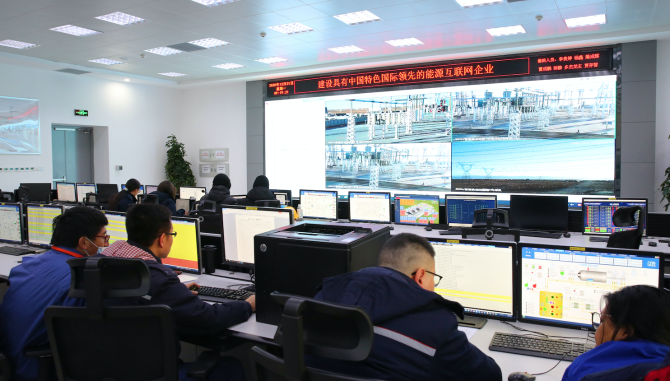

12月21日,青南换流站现场试验指挥部正在实施观测人工短路试验开展情况。何炳勋 摄
