4月22日,通过23名电力工人3天的连续作战,南方电网云南曲靖供电局圆满完成500千伏龙劝甲、乙线所辖段的投产验收工作。连日来,大家及时查找和记录线路本体和通道的缺陷及隐患,严把线路验收的质量和效率,为乌东德电站送端500千伏交流配套工程投产后的安全运行筑牢良好基础。

500千伏龙劝甲、乙线始于500千伏龙海变电站,止于禄劝换流站,该工程是乌东德电站送端500千伏交流配套工程中率先实现全线贯通的子项目,也将是第一条投运的线路,将于5月1日前投运接入禄劝换流站,实现禄劝换流站交流带电。该工程的投产将为禄劝换流站换流站后期直流调试提供电源。

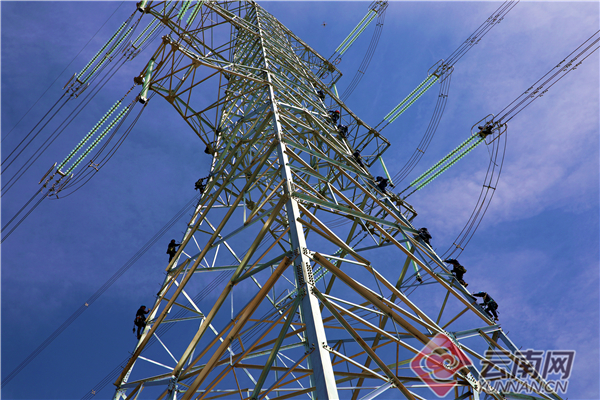

本次负责验收的线路长度有17.55公里,共有铁塔19基,线路沿线地形以丘陵、山地为主,山地约占85%,林木覆盖率更是高达89%。这些需要验收的铁塔高达100多米,差不多是30层楼的高度,一上一下就得50多分钟,整个过程需要消耗大量的体力。为了减少消耗,线路工人们在高空导线上一待就是6个多小时,每天都是早上9点多开始爬塔,一直要工作到下午4点才从铁塔下来,一天下来手套和裤子都几乎被磨得伤痕累累。

费劲九牛二虎之力爬上铁塔顶端,才是他们每天线路验收工作的开始。连日来,天气炎热且大风肆虐,在高空走线时,耳边一直伴随阵阵风声,导线一路晃晃荡荡,头顶烈日更是全程炙烤。

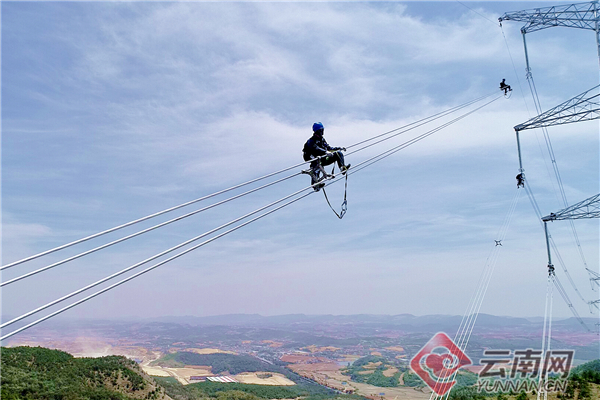

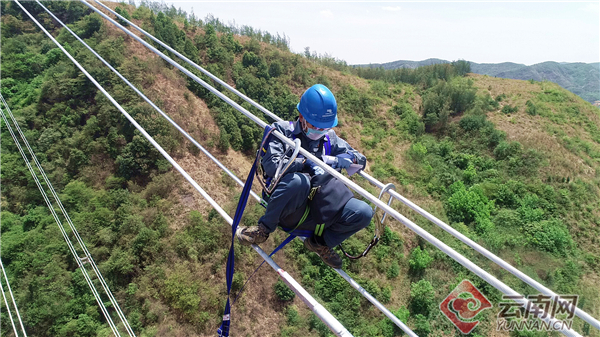

“这是自己第一次高空走导线了,第一天走导线时又害怕又激动,从踏上瓷瓶,走上导线的那一刻起,心都在颤抖,手脚发软,根本不敢往下看,100多米的高空,明明知道安全有保障,总还是担心会掉下去。”在整个工作队伍里,有8个年轻人都是第一次走导线,其中线路工朱跃辉刚参加工作才2年,第一次高空走线速度有点慢,但通过一天的摸索和学习,走导线的技术慢慢娴熟起来。

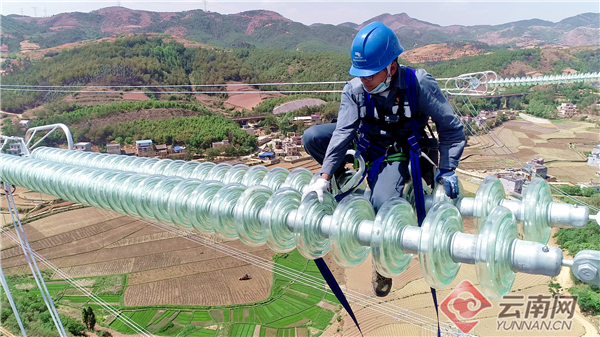

“这个间隔棒装反了,而且右侧上下子导线预绞丝各缺1根。”线路工龙明威站在高空导线上验收检查时,一发现线路上的缺陷就及时跟旁边陪同验收的施工人员对接道,并详细记录和拍照所发现的缺陷。

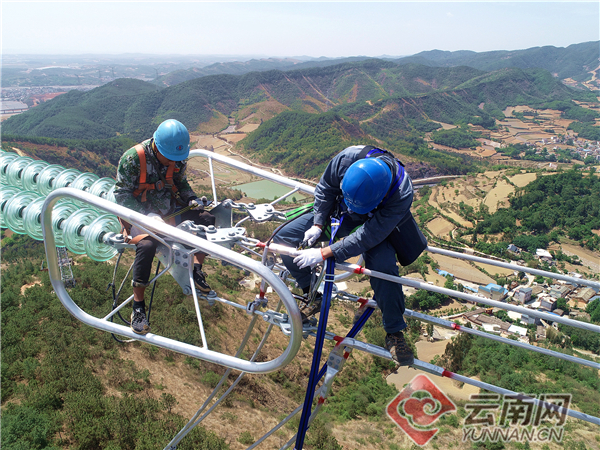

在高空走导线的同时,线路工们严格按照线路竣工验收的标准逐项开展验收工作,对输电线路杆塔、金具、绝缘子、安健环、通道等部件进行检查并拍照保存,对每一处缺陷和隐患都锱铢必较,并如实地第一时间检查记录发现的。(云南网 记者杨之辉 通讯员赵新平 高锋 刘艳娇)
